Renforcer les fondations dans des sols avec des défauts de portance ou des sols argileux : focus sur la solution PieuxSmart®
- Anna
- 23 janvier 2026
L’agence Talensis de Metz termine un chantier de Reprise en sous œuvre (RSO) dans une maison reconnue CatNat Sécheresse. Les sols présentaient un phénomène de retrait - gonflement des argiles (RGA) qui a entrainé des tassements différentiels sous les fondations. Cette déformation de l’infrastructure a engendré des fissures en super structure. Pour y remédier, c’est la technique PieuxSmart® qui a été retenue pour des raisons de capacité portante de sol faible sur les premiers mètres (6m) plus résistante sur les mètres suivants (après 6 m). Retour sur les grandes étapes d’un chantier PieuxSmart®.
Sous la conduite de Nicolas Agnesod, conducteur de travaux, l’équipe (3 à 4 personnes sur site chaque jour) met en œuvre un processus de consolidation en plusieurs étapes clés :
1. La préparation et sécurisation du chantier
- Vidage complet du garage par le client pour permettre l’accès
- Réalisation d’un plan d’installation de chantier garantissant la sécurité et la bonne organisation du chantier
- Organisation de l’acheminement puis du stockage, de façon sécurisée directement sur zone, d’une dizaine de palettes comportant les tubes, le ciment et le matériel divers
2. Le fonçage des 57 pieux à 25m de profondeur
- L’équipe procède tout d’abord à la préparation de la fondation :
- Destruction du débord de la fondation pour être au plus près de l’axe du mur structurel
- Redressement et réparation du support à l’aide d’un mortier de réparation adapté
- Vérification de la planéité et de l’aplomb de la zone pour éviter toute irrégularité et pour favoriser un fonçage parfaitement dans l’axe

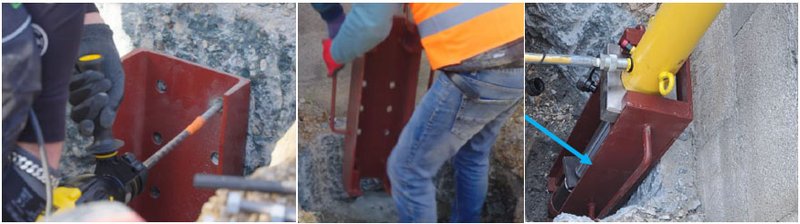

- Puis, on fixe la chambre de vérinage :
- On dégage le dessous de la fondation pour créer l’espace nécessaire à la mise en place de la chambre
- Avec un sabot provisoire, on repère les 4 points de fixation puis on perce et on met en place la chambre de vérinage
- On termine ensuite par la mise en place du vérin
=> Le vérin applique une force pouvant aller jusqu’à 32 tonnes, il est donc impératif de mener cette étape en respectant toutes les consignes de sécurité nécessaires.

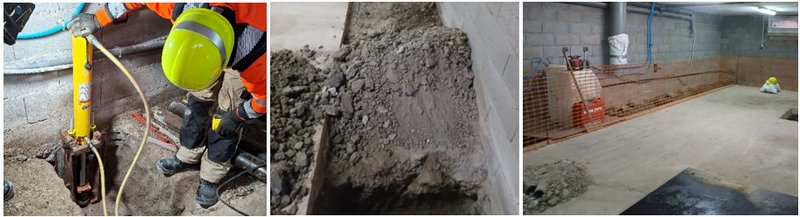

- Une fois le vérin mis en place, l’équipe peut procéder au fonçage des 57 pieux : le vérin va pousser les pieux dans le sol, qui seront assemblés progressivement, jusqu’à atteindre la profondeur désirée. Sur ce chantier, le fonçage est allé jusqu’à 8 m de profondeur. Cette profondeur est déterminée pour permettre au pieu d’avoir une résistance en pointe, il faut donc atteindre le sol qui a des bonnes propriétés mécaniques.

3. L’hydrocurage et l’injection de ciment
- Une fois tous les fonçages effectués, on dépose la chambre de vérinage et on procède à l’hydrocurage
- L’hydrocurage a pour objectif de creuser le sol à la base du pieu afin créer une cavité qui sera remplie de béton et permettra un effet de résistance en pointe. => Cette opération est à créer sur chaque PieuxSmart

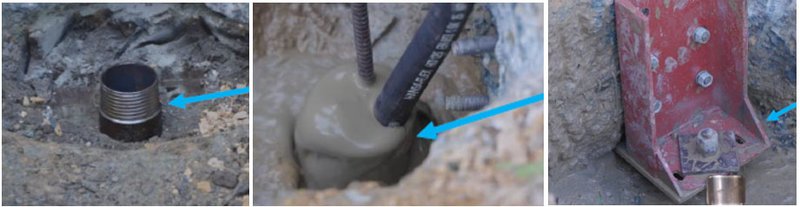

- Lorsque l’hydrocurage est terminé, on injecte le coulis de ciment dans les tubes
- On pose ensuite le sabot définitif sous la fondation, auquel on ajoute une tige d’ancrage. Ce complexe sabot/tiges tubes assure la liaison et la transmission des charges de l’ouvrage vers le pieu smart
- Enfin, l’ensemble est intégré sous le dallage de la maison

L’avantage de la RSO grâce à la solution PieuxSmart® est de pouvoir mener le chantier plus rapidement. Avec cette innovation PieuxSmart®, nous avons réduit la nuisance du chantier d’un tiers tout en garantissant l’efficacité (cette solution est encadrée par le DTU 13.2).
Lancé début décembre, l’équipe de l’agence Talensis de Metz pouvait réaliser jusqu’à 8 fonçages par jour. La fin de chantier est prévue début février par la remise en état des lieux.
Une belle opération pour cette technique qui montre son efficacité dans les contextes de sols avec des défauts de portances ou des sol argileux.
